• Investor: BILLA s.r.o.

  • Dodávateľ stavebnej časti: BAUSKA, s.r.o.

  • Technický dozor: STEDO s.r.o.

  • Zhotoviteľ elektro: MGE GROUP, s.r.o.

Nová prevádzka BILLA v Sliači je postavená na viac ako 24 kilometroch kabeláže a vlastnej trafostanici s výkonom 1 000 kVA. Projekt sme realizovali ako greenfield stavbu v rozvíjajúcej sa zóne Slnečnica v mestskej časti Hájniky.

Za výsledkom stojí niekoľkomesačná koordinácia prác, presné plánovanie a realizácia kompletnej elektroinštalačnej infraštruktúry od základov.

Od „zelenej lúky“ k plnej prevádzke

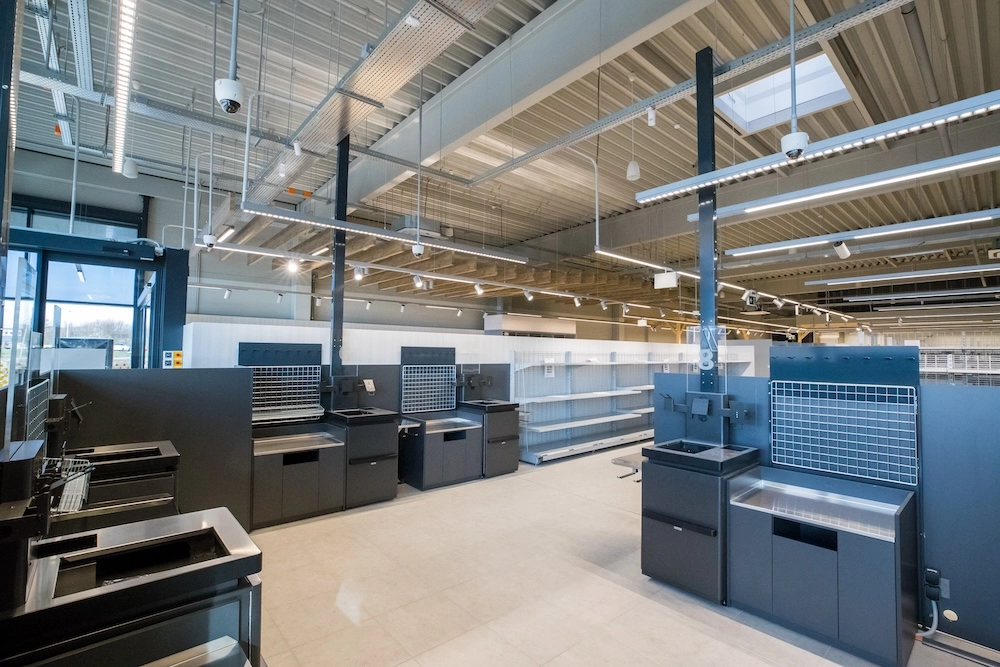

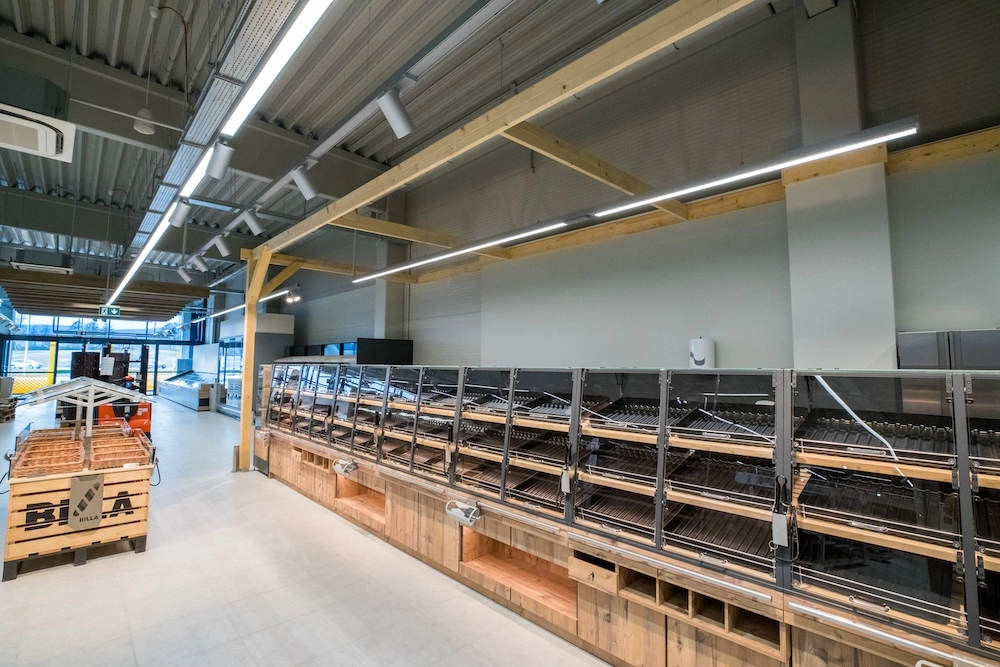

Projekt v mestskej časti Hájniky vyrástol na pozemku s rozlohou 5 428 m². Našou úlohou bolo zabezpečiť kompletnú elektroinštalačnú infraštruktúru objektu – od vnútorných rozvodov až po napojenie na distribučnú sústavu.

Rozsah prác zahŕňal 4 stavebné objekty a 8 kľúčových systémov:

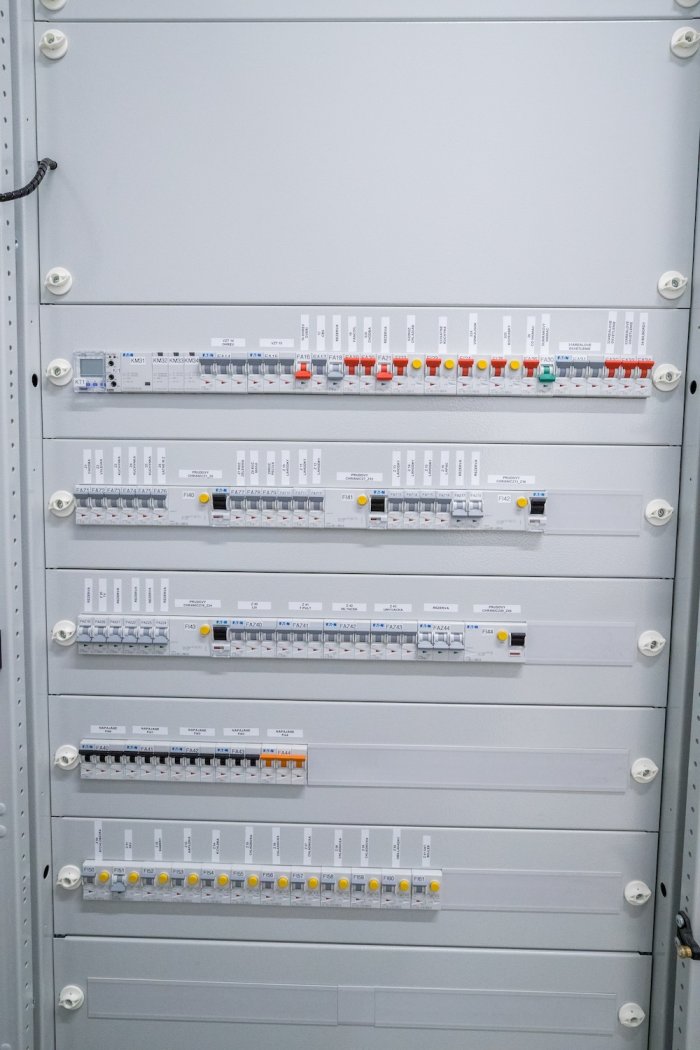

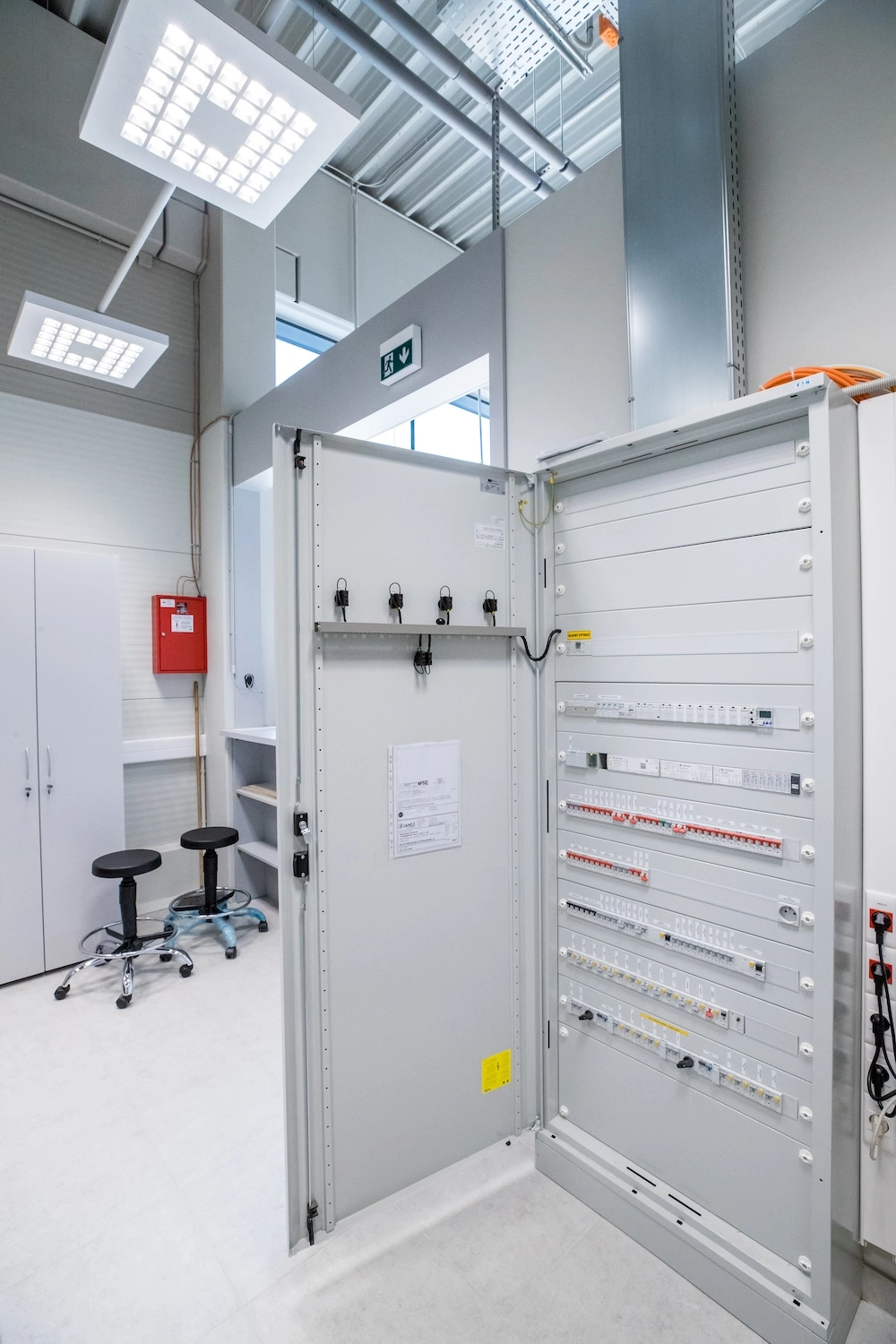

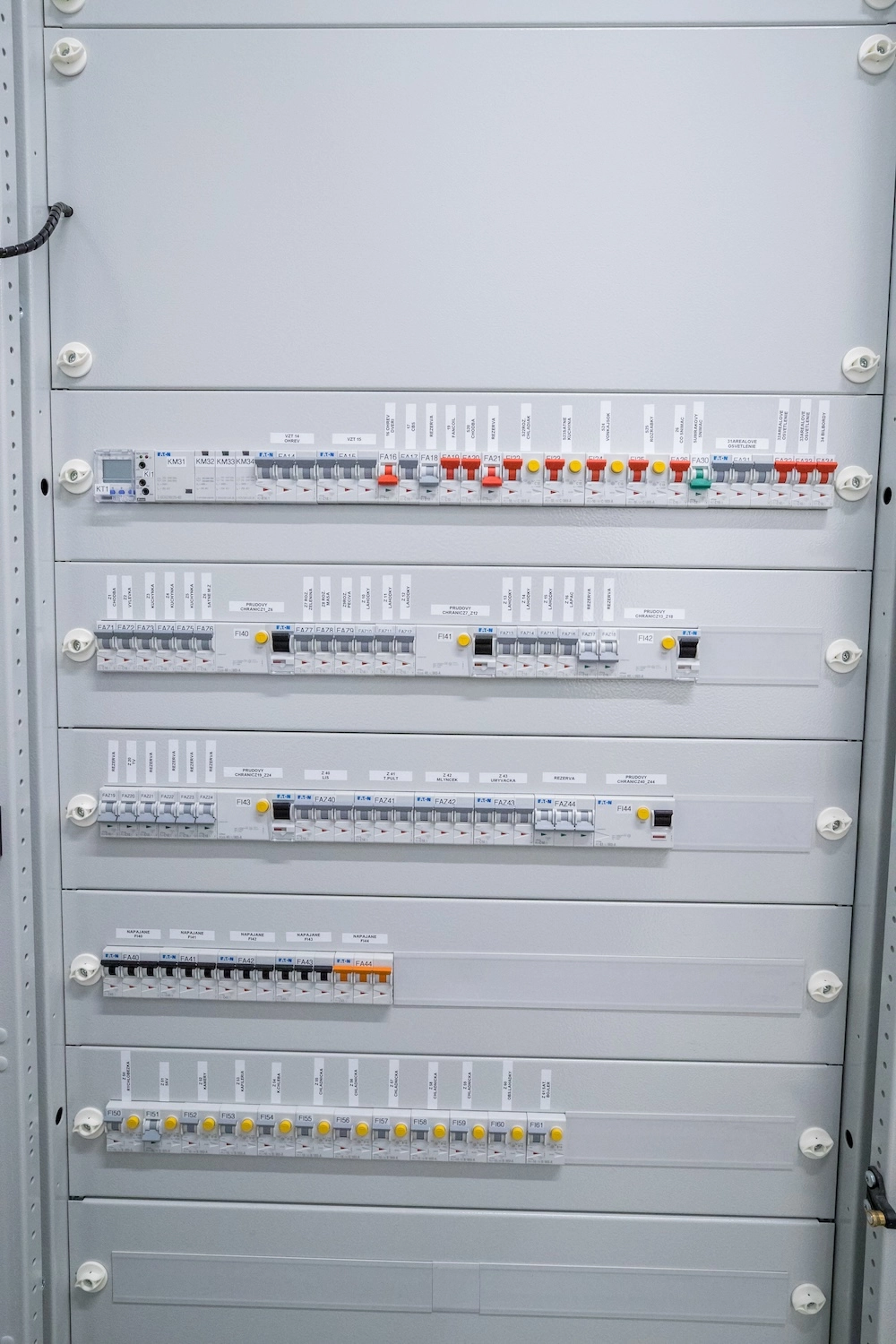

  • Vnútorné silnoprúdové rozvody (s bezhalogénovou kabelážou CXKE-R B2ca).

  • Štruktúrovaná kabeláž Cat6A pre POS, kamery a sieť.

  • Elektrická požiarna signalizácia (EPS) s 57 detektormi.

  • Hlasová evakuácia BOSCH Plena Voice Alarm.

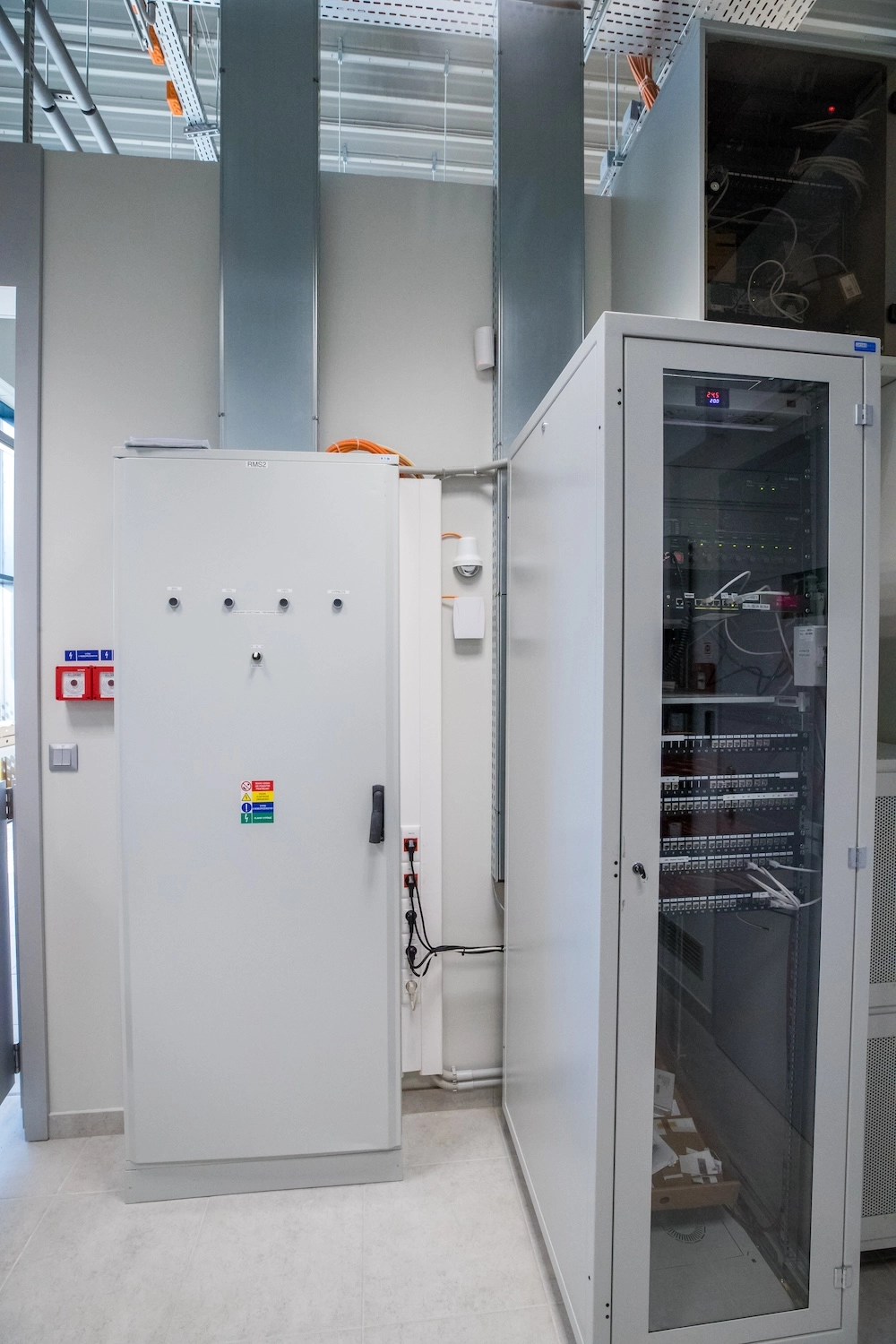

  • Elektronická zabezpečovacia signalizácia (EZS) - príprava kabeláže.

  • Bleskozvod - zachytávacia sústava JP20 + uzemňovacia sústava FeZn.

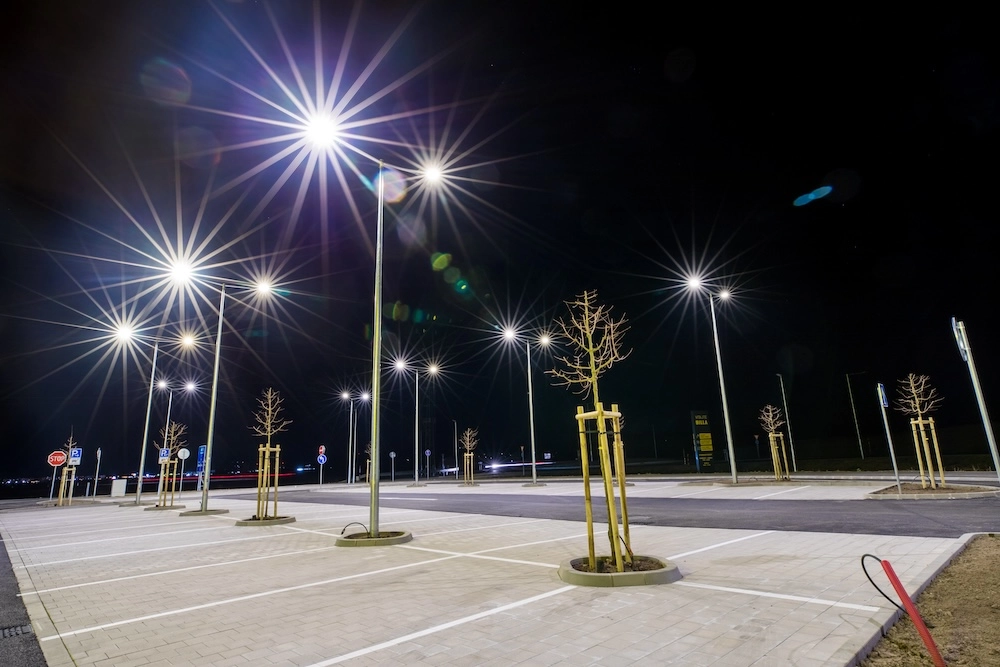

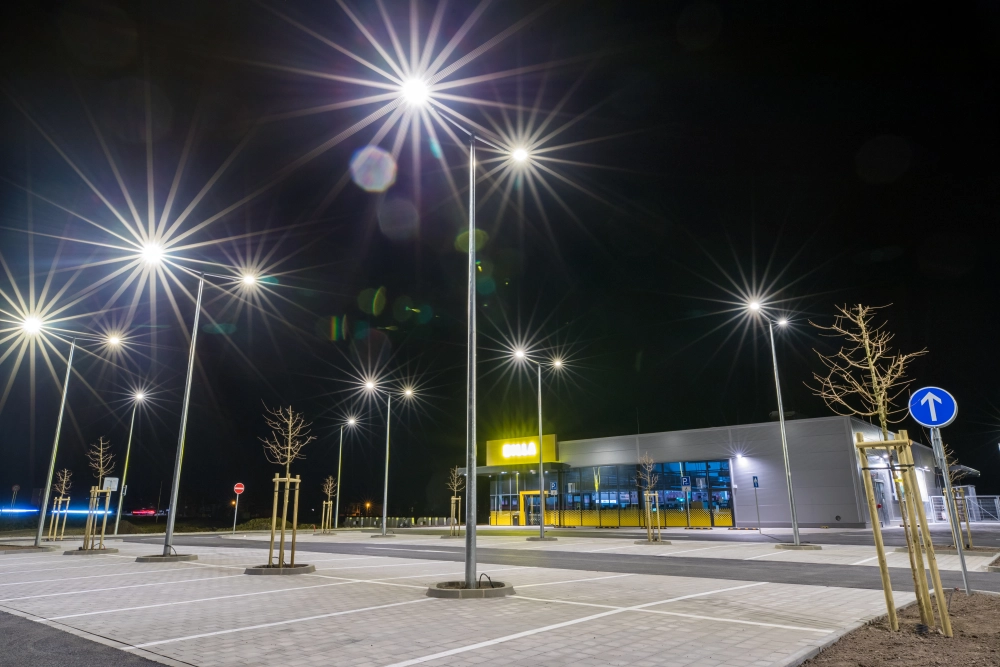

  • Areálové NN rozvody a vonkajšie LED osvetlenie na 12 stožiaroch.

  • VN prípojka 22 kV a montáž kioskovej trafostanice.


24 kilometrov kabeláže

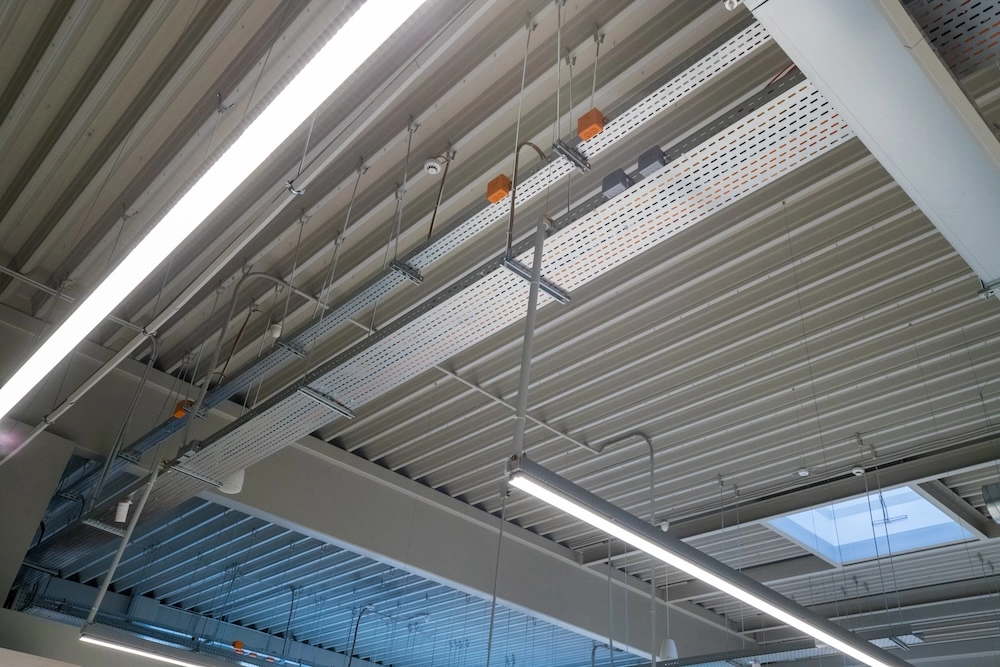

Celková dĺžka kabeláže presiahla 24 000 metrov. V praxi to znamenalo presnú koordináciu montážnych tímov, detailné trasovanie a dodržanie technických štandardov investora.

Kabeláž bola rozdelená do viacerých častí:

  • Štruktúrovaná a bezpečnostná kabeláž (dáta, EPS, HSP) - 10 930 m
  • Bežné silnoprúdové okruhy (osvetlenie, zásuvky - B2ca) - 10 300 m
  • Distribučné a výkonové rozvody (NN rozvody) - 2 300 m
  • Vysokonapäťová prípojka 22 kV (VN prípojka) - 495 m
    CELKOM: > 24 000 m

Vo všetkých interiérových obvodoch bola použitá bezhalogénová kabeláž triedy B2ca, ktorá v prípade požiaru nešíri plameň a neuvoľňuje nebezpečné splodiny.

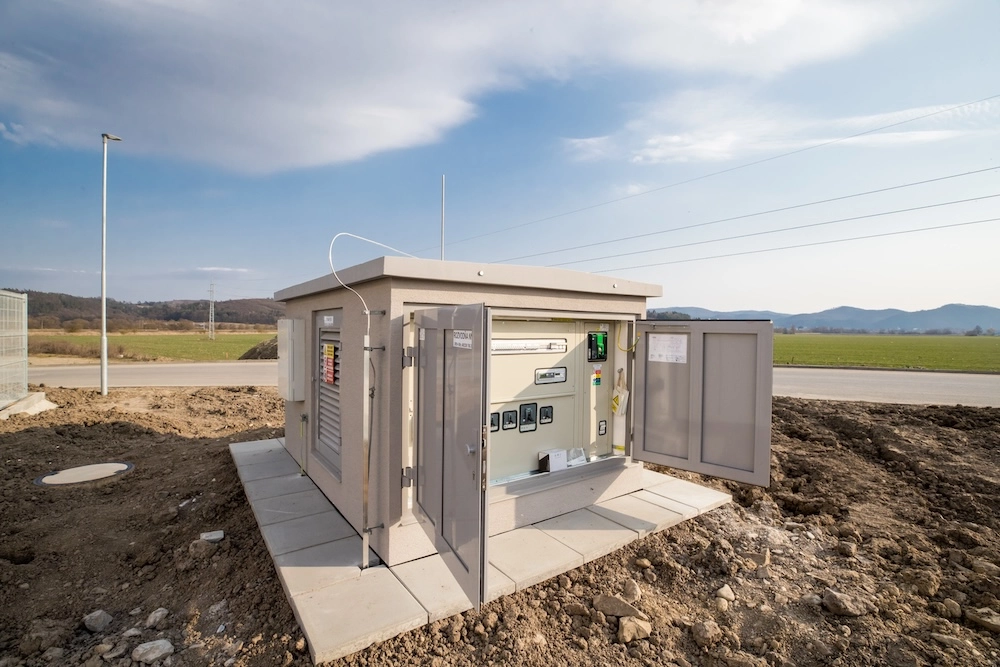

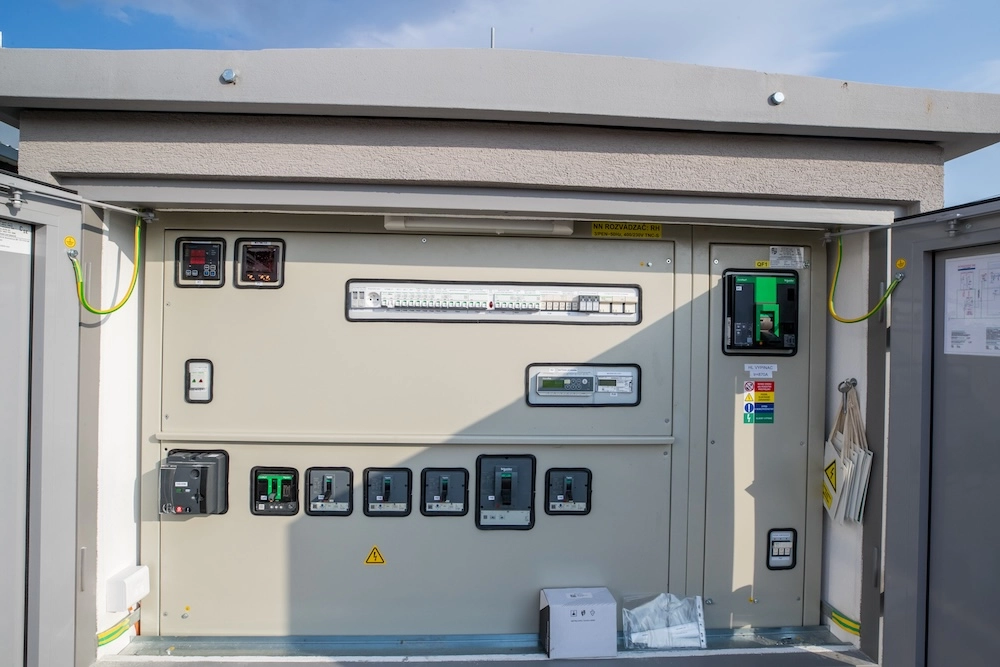

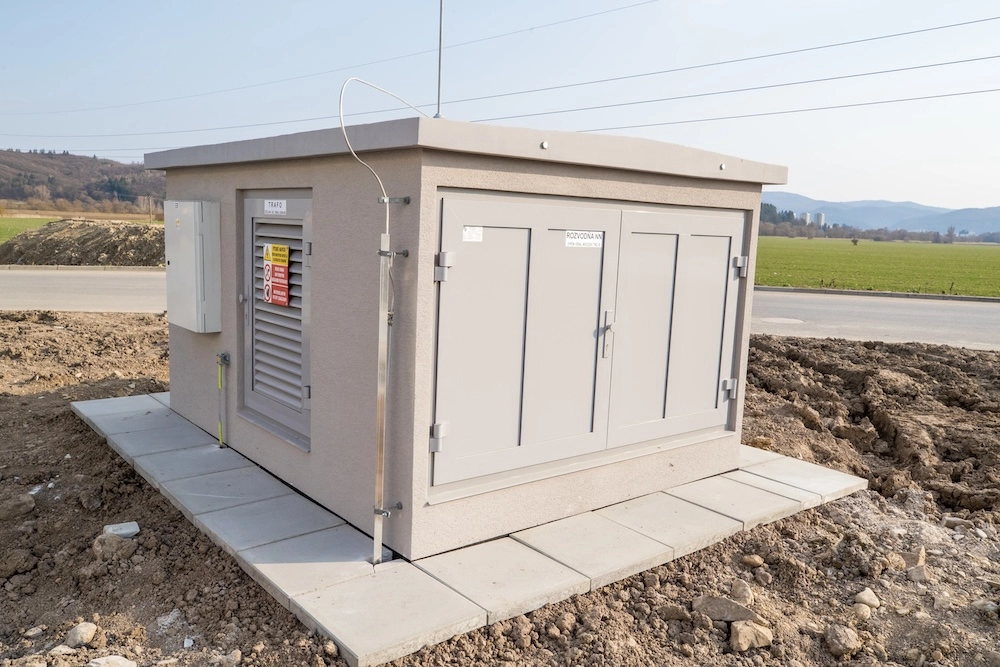

Trafostanica ako „riešenie navyše“

Súčasťou projektu bola aj realizácia kioskovej trafostanice DOFFA 32 s transformátorom SIEMENS 1 000 kVA. Technickú časť – montáž, oživenie a VN prípojku – sme mali v rozsahu prác od začiatku.

Napojenie na distribučnú sústavu je štandardne v kompetencii investora. Na jeho žiadosť sme však prevzali aj koordináciu tohto procesu a zabezpečili jeho kompletné zastrešenie.

Trafostanica bola fyzicky pripravená na prevádzku už vo februári 2026. Administratívny proces napojenia sa následne predĺžil približne o niekoľko mesiacov, počas ktorých bol objekt dočasne napájaný dieselagregátom.

K finálnemu zapnutiu trafostanice došlo v deň kolaudácie – 11. marca 2026, kedy bol objekt pripojený na distribučnú sústavu a uvedený do riadneho užívania.

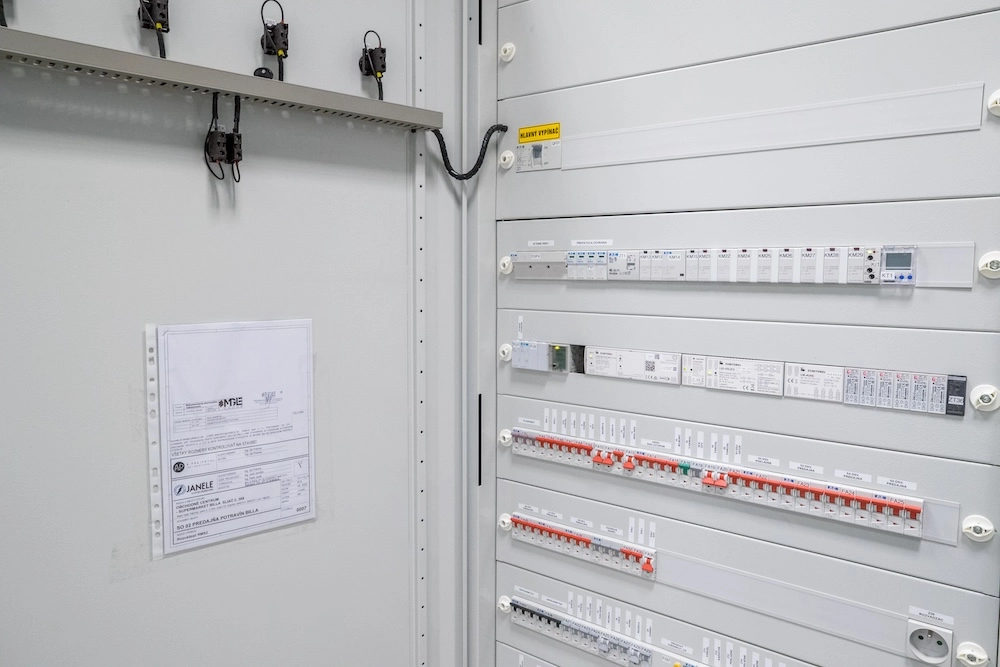

Odovzdávacia dokumentácia

Po dokončení montáží sme zabezpečili kompletnú odovzdávaciu dokumentáciu vrátane elektrotechnickej revízie, úradných skúšok vyhradených technických zariadení a podkladov pre kolaudačné konanie. Objekt bol skolaudovaný 11. marca 2026.

Míľniky, ktoré sme dodržali

  • 09/2025: Začatie prác

  • 01/2026: Uzatvorenie objektu

  • 02/2026 - 03/2026: Odovzdanie trafostanice a elektroinštalácií vrátane kompletných revízií, úradnej skúšky a projektu skutočného vyhotovenia

  • 11. 3. 2026: Kolaudácia a zapnutie trafostanice distribútorom

Projekt bol realizovaný v spolupráci so spoločnosťou BAUSKA, s.r.o., pričom koordinácia prác prebiehala plynulo a bez zásadných komplikácií. Realizované riešenie spĺňa požiadavky na bezpečnú a spoľahlivú prevádzku.

Billa Sliač svieti. A za každým svietidlom stojíme my.


Zaujíma vás technické riešenie alebo hľadáte partnera pre elektroinštalácie? Ozvite sa nám.
