02.04.2026
Supermarket BILLA Ružomberok – modernizácia elektroinštalácií za 7 týždňov
Investor: BILLA s.r.o.
Lokalita: Ružomberok, Poľná ulica (City Market)
Dodávateľ stavebnej časti: DOSA Slovakia s.r.o.
Projektová dokumentácia: JANELE spol. s.r.o. / A PROJEKT - RK s.r.o.
Realizátor elektro: MGE GROUP, s.r.o.
Záručná doba: 36 mesiacov

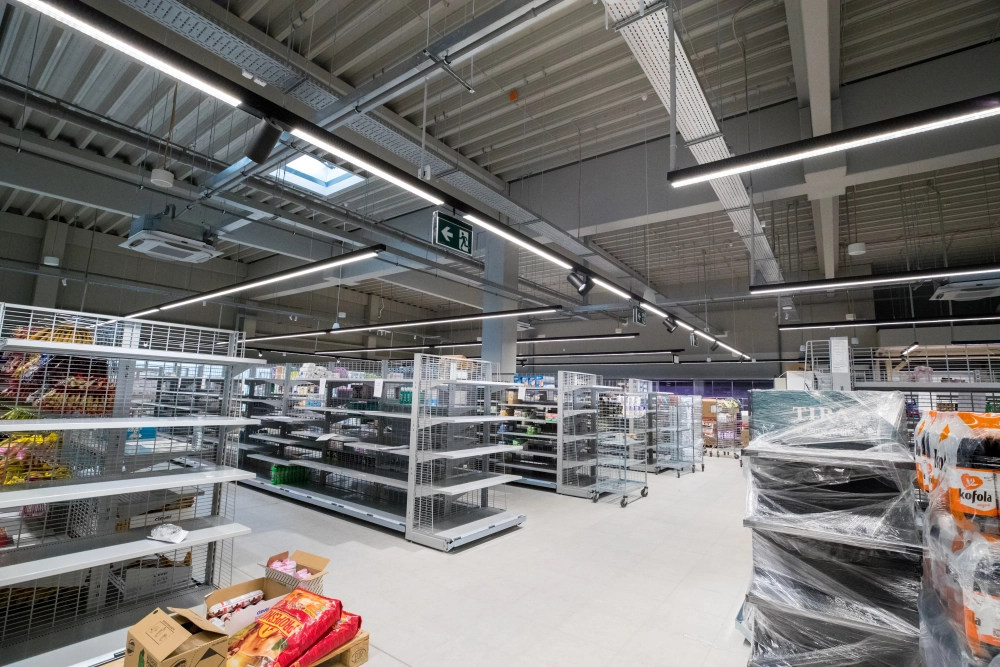

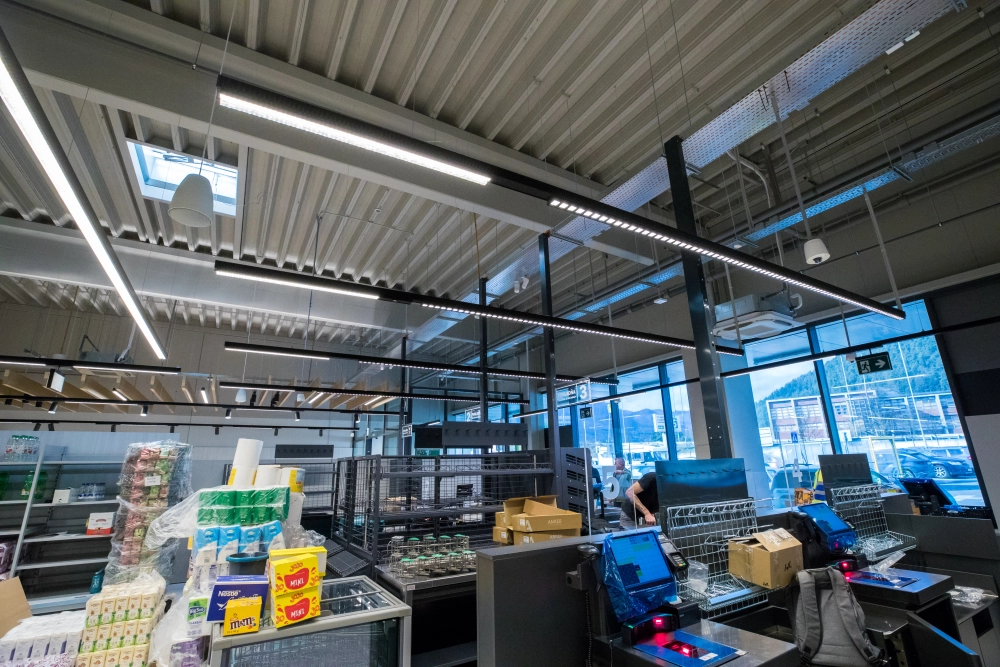

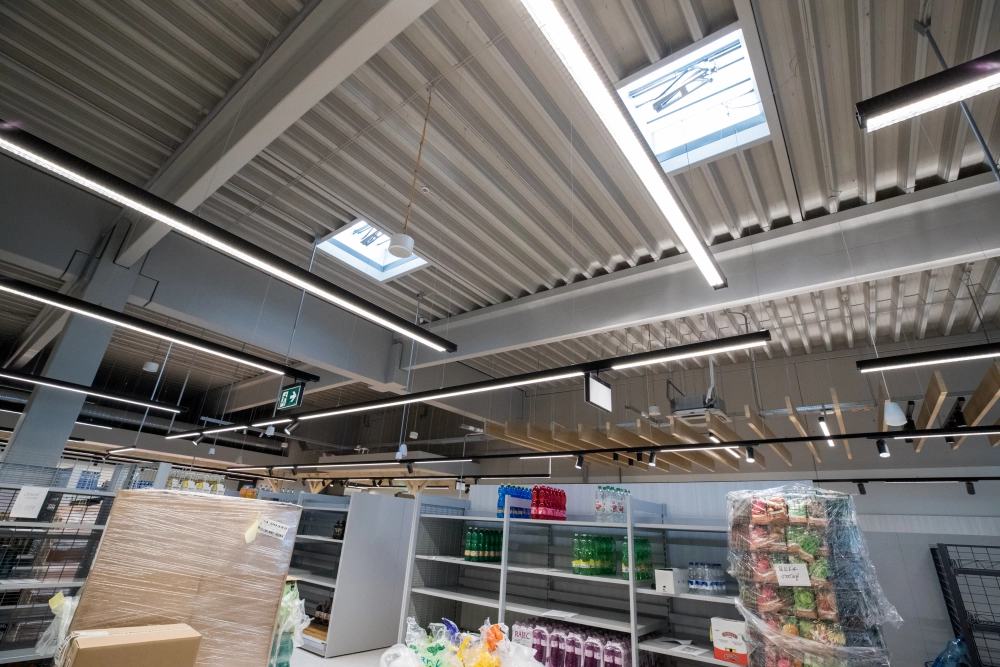

Modernizácia predajne BILLA v Ružomberku v objekte City Market zahŕňala kompletnú rekonštrukciu elektroinštalácií vrátane silnoprúdových a slaboprúdových rozvodov, požiarnej signalizácie, hlasovej evakuácie, osvetlenia a distribúcie elektrickej energie v rámci existujúcej prevádzky.
Za výsledkom stojí kompletná výmena elektroinštalačnej infraštruktúry, viac ako 25 kilometrov novej kabeláže a realizácia celého projektu v časovom horizonte približne siedmich týždňov.

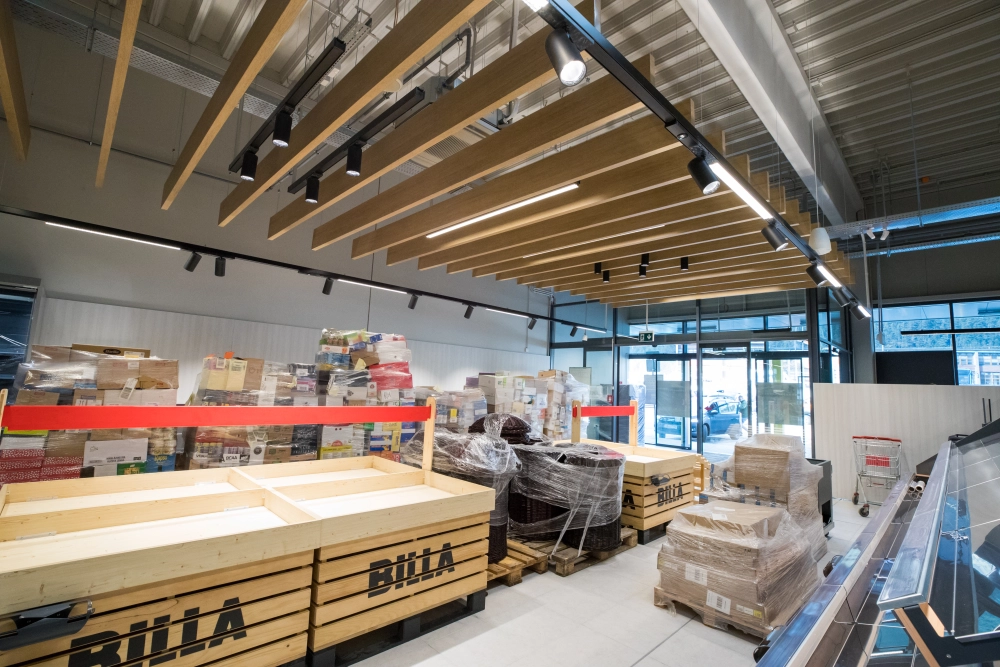

Rekonštrukcia existujúcej prevádzky
Na rozdiel od novostavby išlo v tomto prípade o kompletnú modernizáciu existujúceho supermarketu v rámci polyfunkčného objektu. Realizácia si vyžadovala presnú identifikáciu pôvodných trás, demontáž existujúcich rozvodov a prispôsobenie nových inštalácií skutočnému stavu stavby.
Súčasťou projektu bola aj koordinácia všetkých profesií v obmedzenom priestore, kde bolo potrebné prispôsobiť nové trasy existujúcim konštrukciám, prestupom a technickým podmienkam objektu.
Rozsah prác
Rozsah prác zahŕňal kompletnú rekonštrukciu elektroinštalácií vrátane:
vnútorných silnoprúdových rozvodov s bezhalogénovou kabelážou CXKE-R B2ca

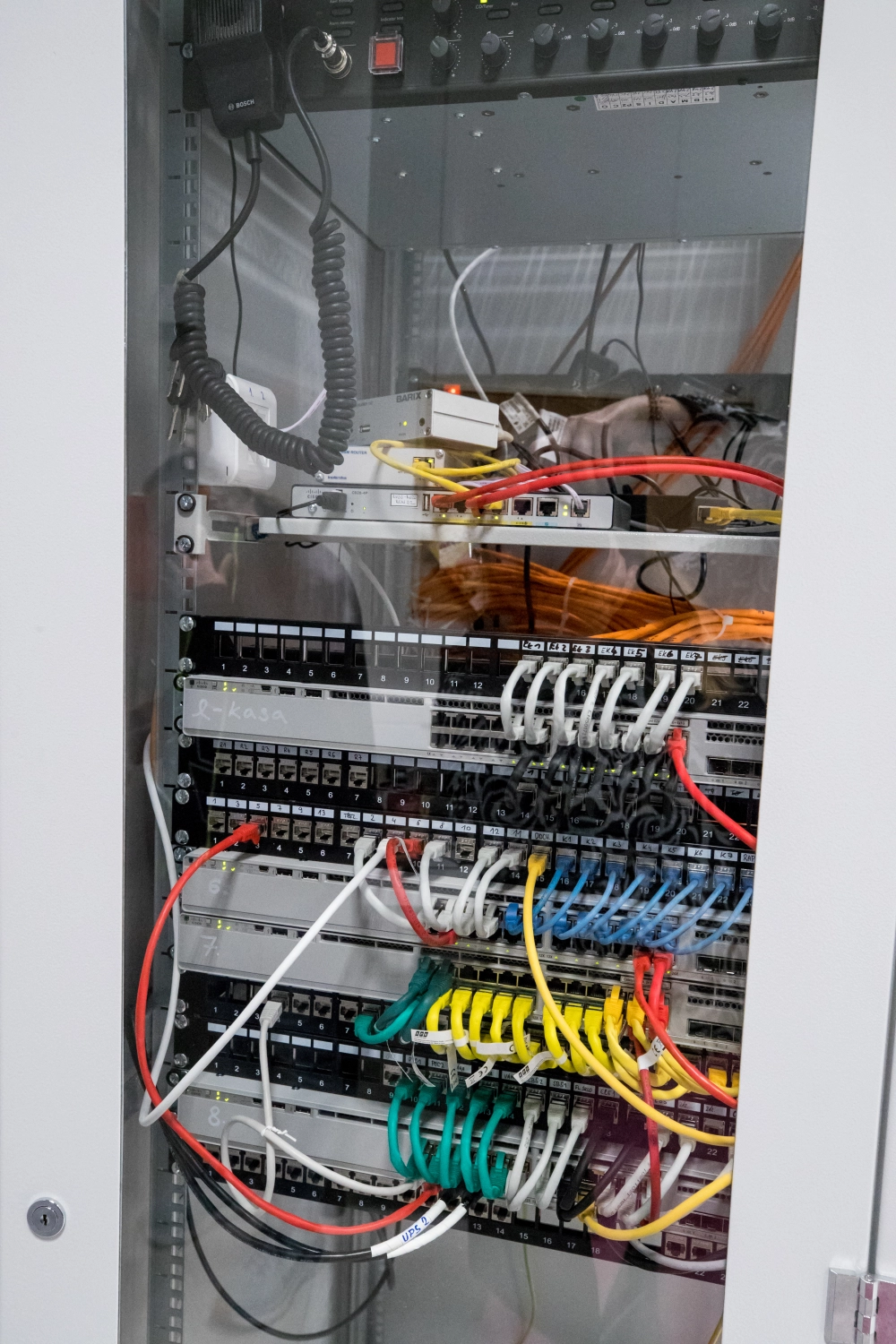

štruktúrovanej kabeláže Cat6A pre dátové siete, pokladne a Wi-Fi
elektrickej požiarnej signalizácie (EPS)
hlasovej signalizácie požiaru (HSP)
núdzového a evakuačného osvetlenia

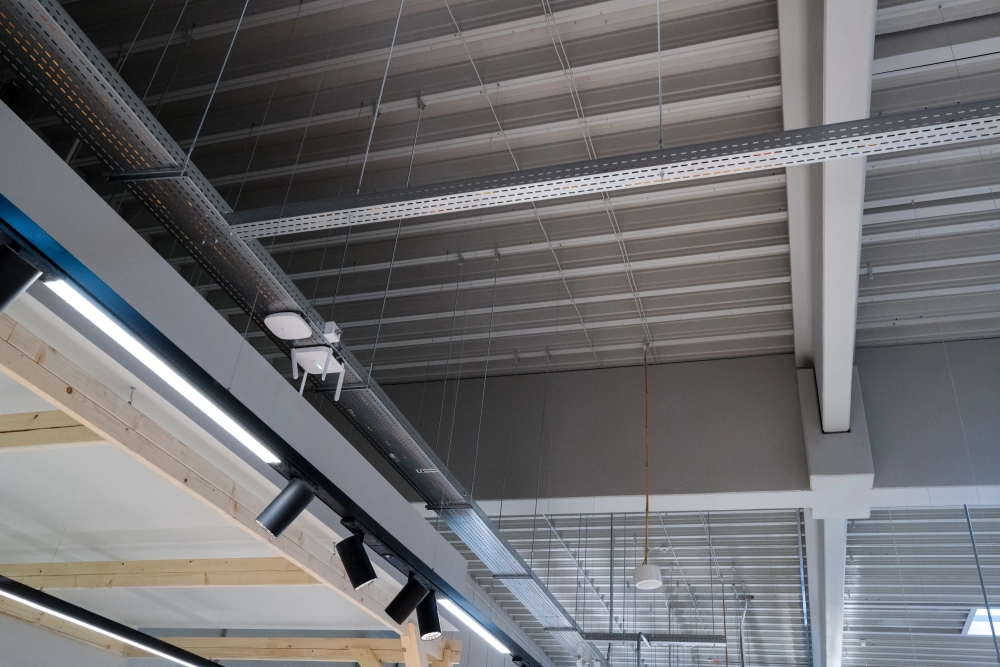

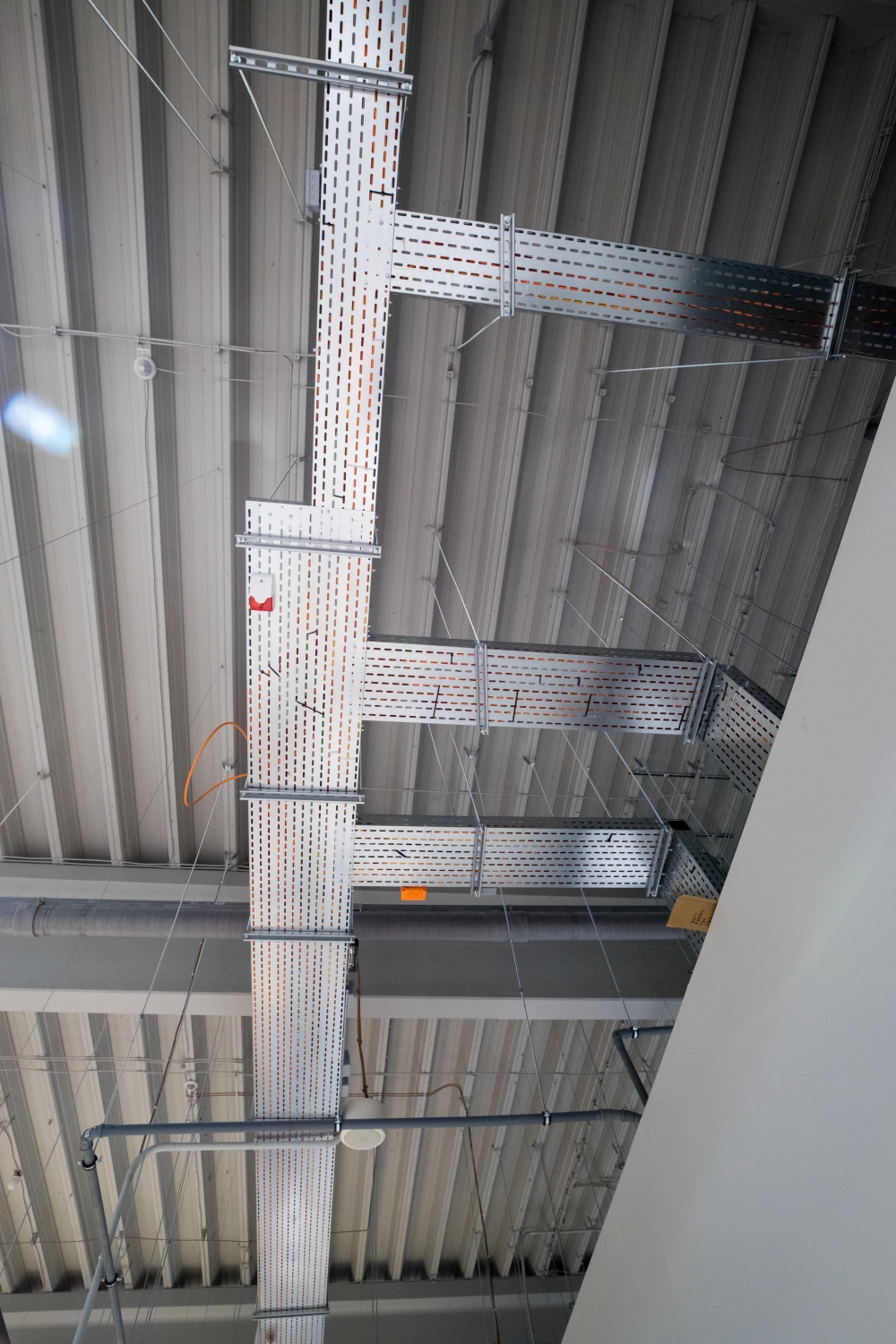

rozvádzačov a distribučných vetiev
napájania technologických zariadení a vzduchotechniky
prípravy pre záložné napájanie

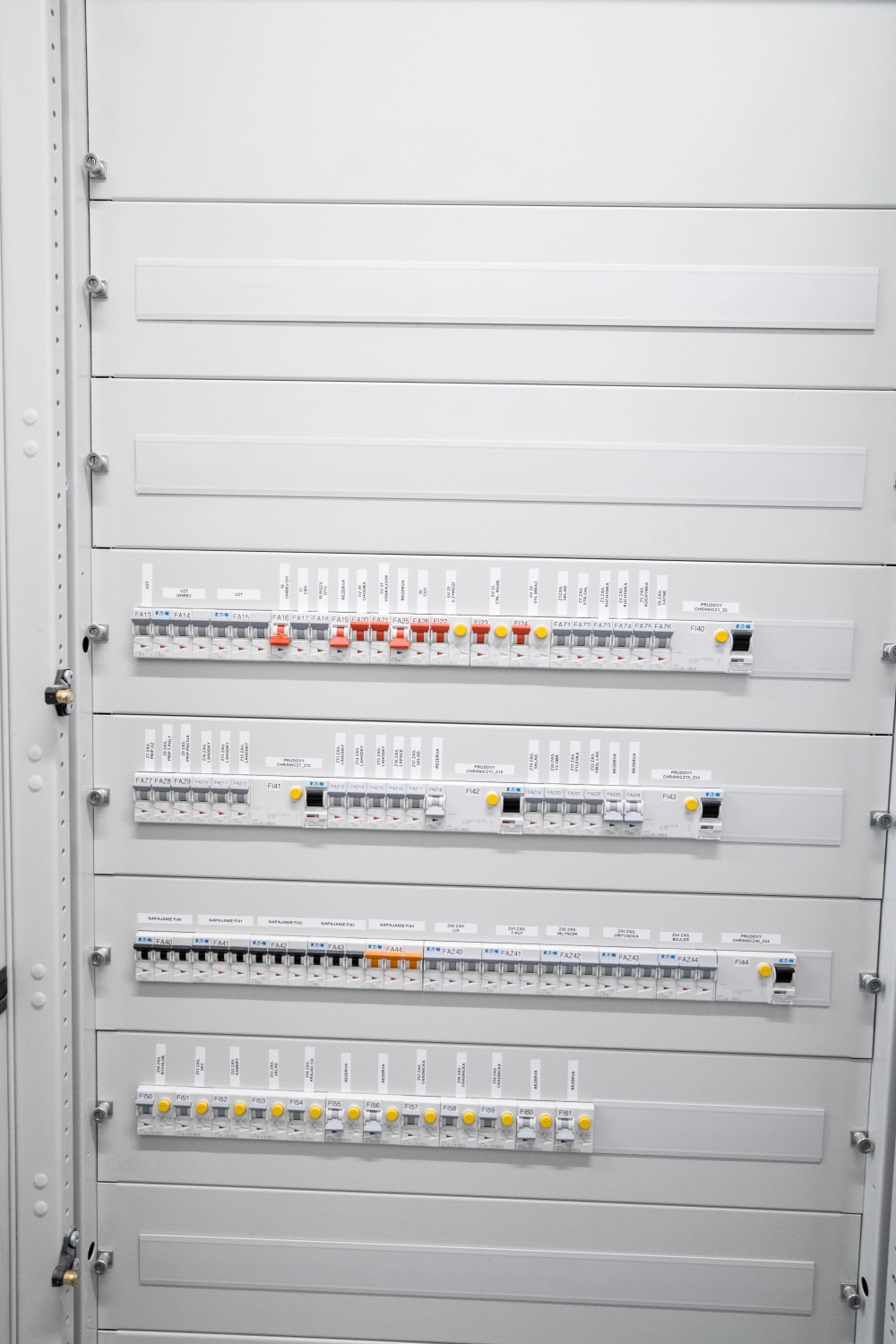

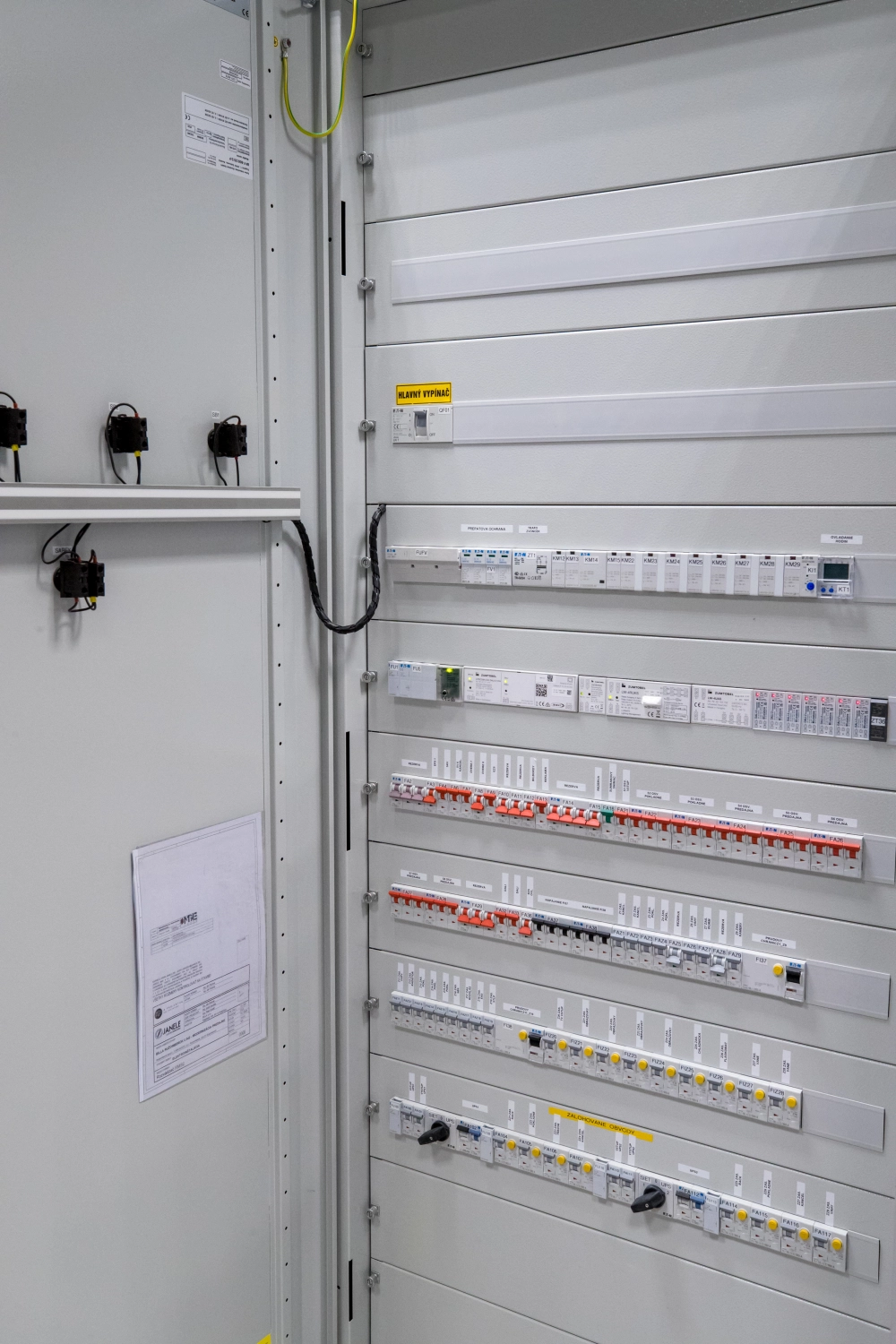

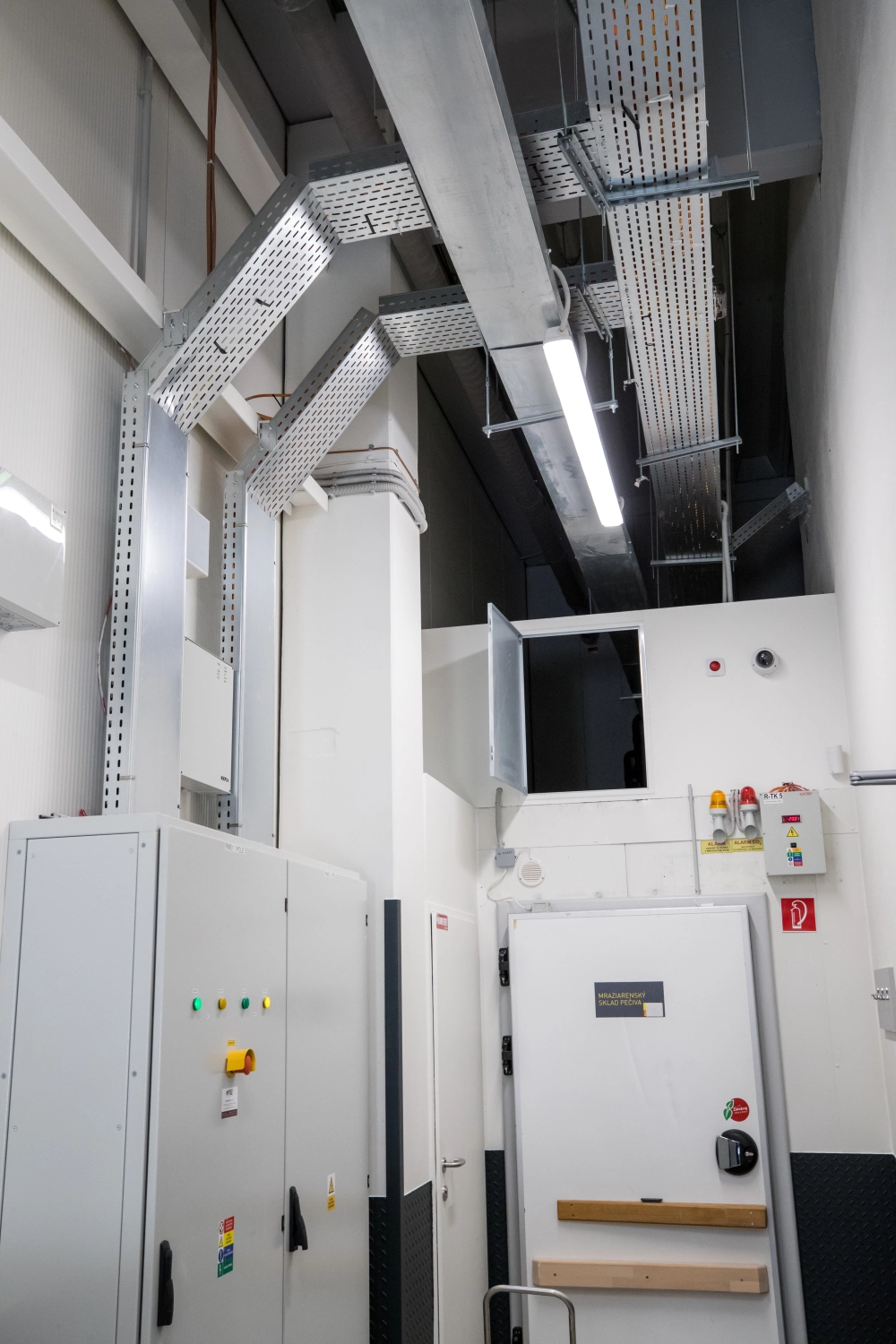

Srdce distribúcie: 5 kľúčových rozvádzačov
Distribúciu elektrickej energie v rámci objektu zabezpečuje päť kľúčových rozvádzačov, v ktorých bolo ukončených celkovo 379 vodičov.
Súčasťou riešenia bol hlavný rozvádzač RMS1 od spoločnosti TAKEL s.r.o. (250 A) s prepäťovou ochranou triedy B+C a blokáciou sieť/diesel, rozvádzač RMS2 pre zásuvkové obvody a riadenie osvetlenia cez systém DALI, samostatný rozvádzač RMS3 pre elektrickú pec, vonkajší rozvádzač RDA pripravený na pripojenie mobilného dieselagregátu a rozvádzač DTV pre riadenie ventilácie podľa úrovne CO₂.
Viac ako 25 kilometrov kabeláže
Celková dĺžka novej kabeláže presiahla 25 700 metrov, čo najlepšie vystihuje rozsah realizácie v rámci existujúcej prevádzky. V objekte boli kompletne nahradené silnoprúdové, dátové aj signalizačné rozvody.
Kabeláž bola rozdelená do viacerých častí:
silnoprúdové inštalačné káble – cca 18 340 m
štruktúrovaná kabeláž Cat6A – cca 5 983 m
signalizačná a ostatná kabeláž – cca 1 790 m
CELKOM: > 25 700 m
Okrem kabeláže bolo súčasťou realizácie aj:
254 m kovových káblových žľabov
viac ako 2 000 m ochranných inštalačných rúrok

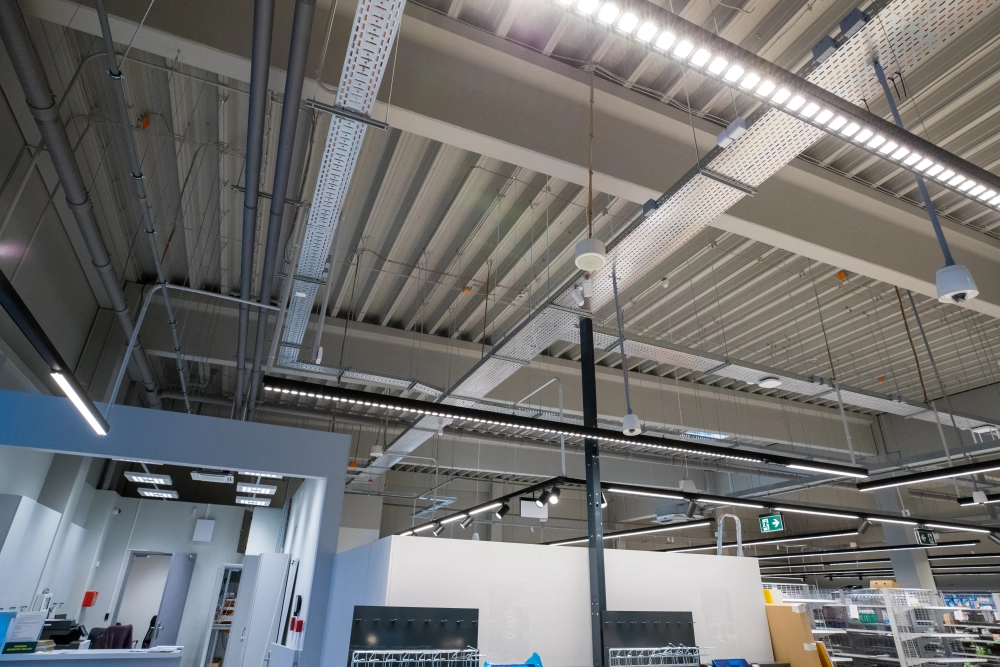

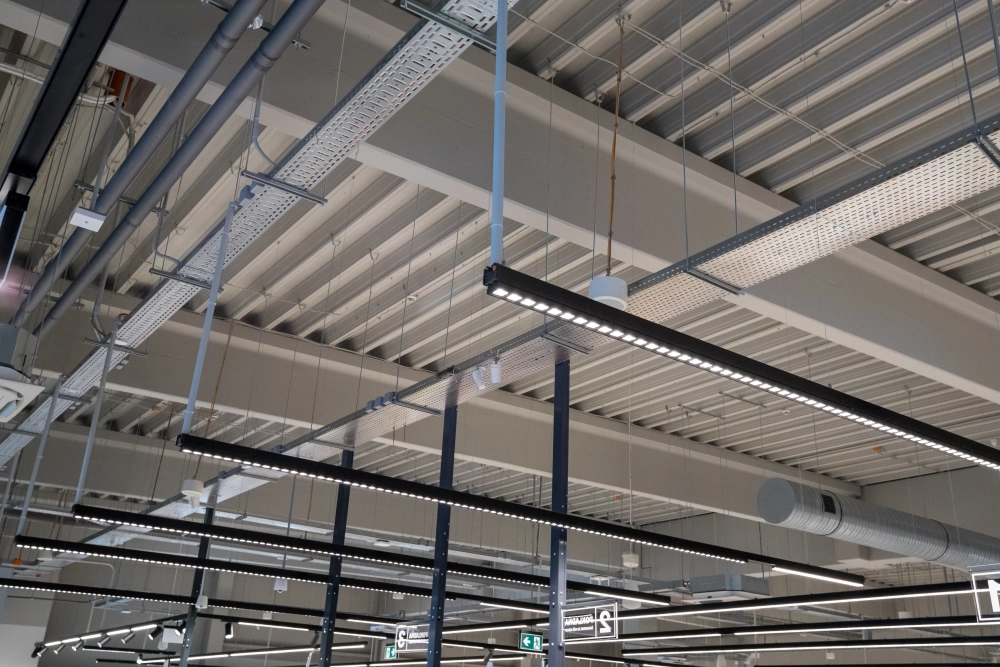

Vo všetkých hlavných interiérových obvodoch bola použitá bezhalogénová kabeláž triedy B2ca, ktorá v prípade požiaru nešíri plameň a neuvoľňuje nebezpečné splodiny.
Požiarna bezpečnosť a osvetlenie
Bezpečnosť zákazníkov a zamestnancov bola pri realizácii jednou z hlavných priorít. Súčasťou modernizácie preto bola aj kompletná rekonštrukcia systémov EPS a HSP, ktoré zabezpečujú požiarne hlásenie a hlasovú evakuáciu v prípade mimoriadnej udalosti.
Systém zahŕňal 15 požiarnych hlásičov BOSCH FAP-425, hlasovú evakuáciu BOSCH Plena Voice Alarm prepojenú s viac ako 25 certifikovanými reproduktormi TOA, centrálny batériový systém núdzového osvetlenia CBS Zumtobel ONLITE a ovládače Central STOP od spoločnosti EATON.

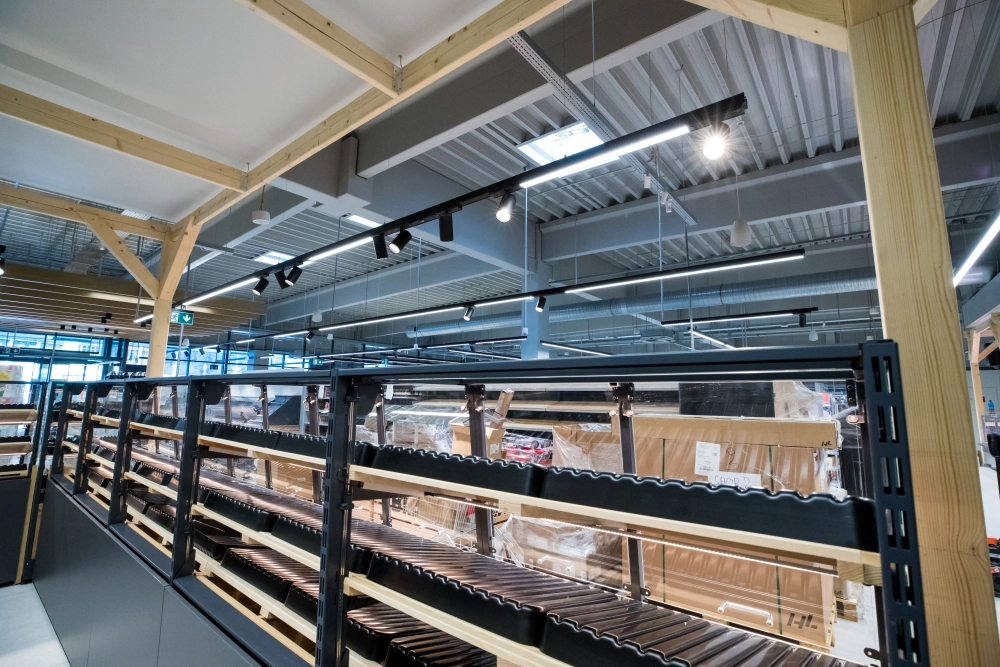

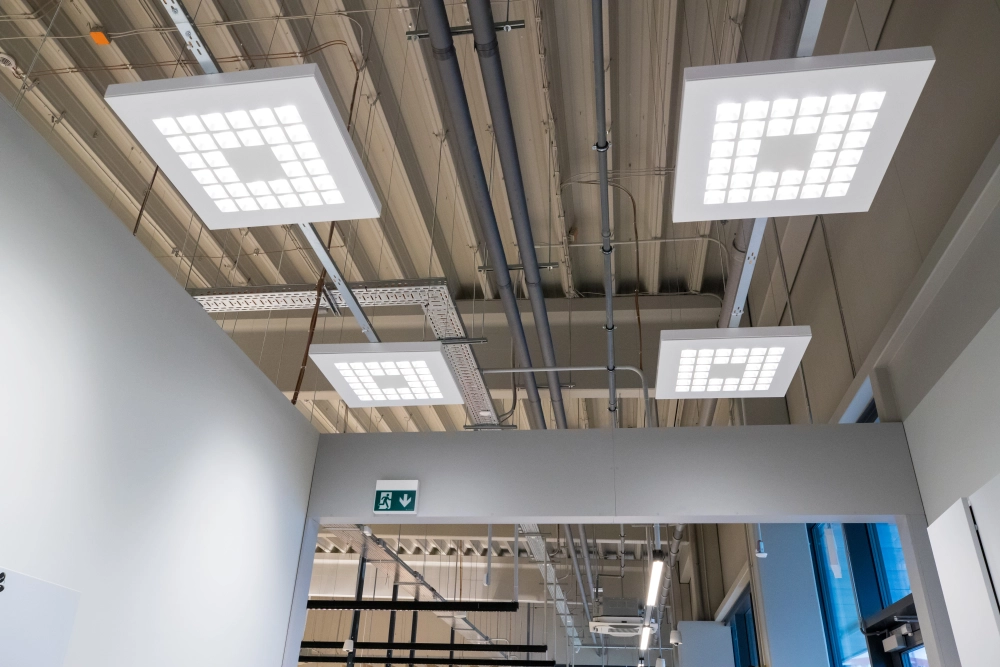

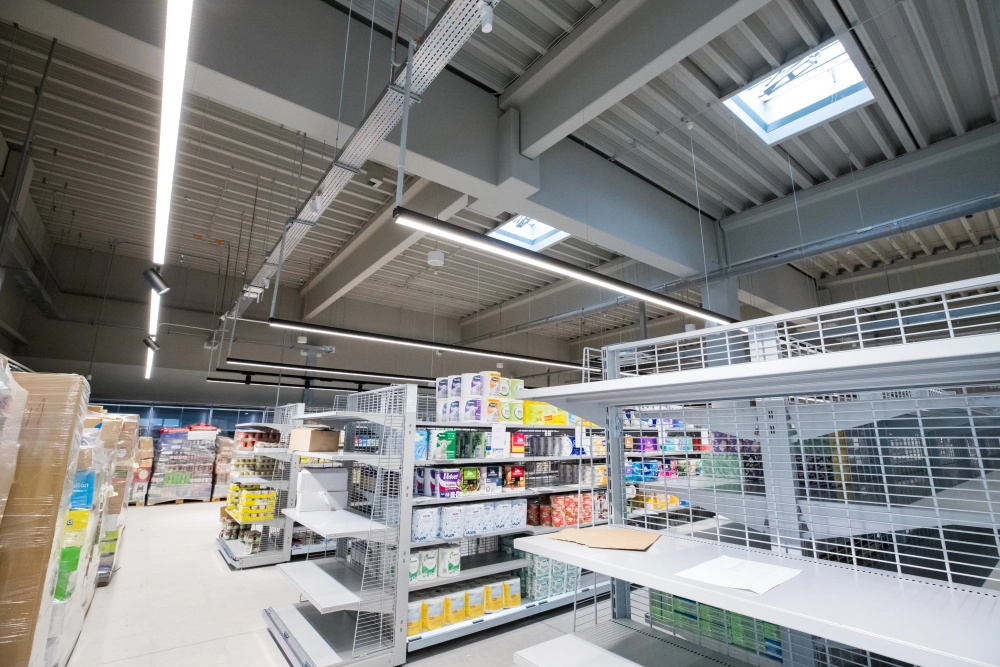

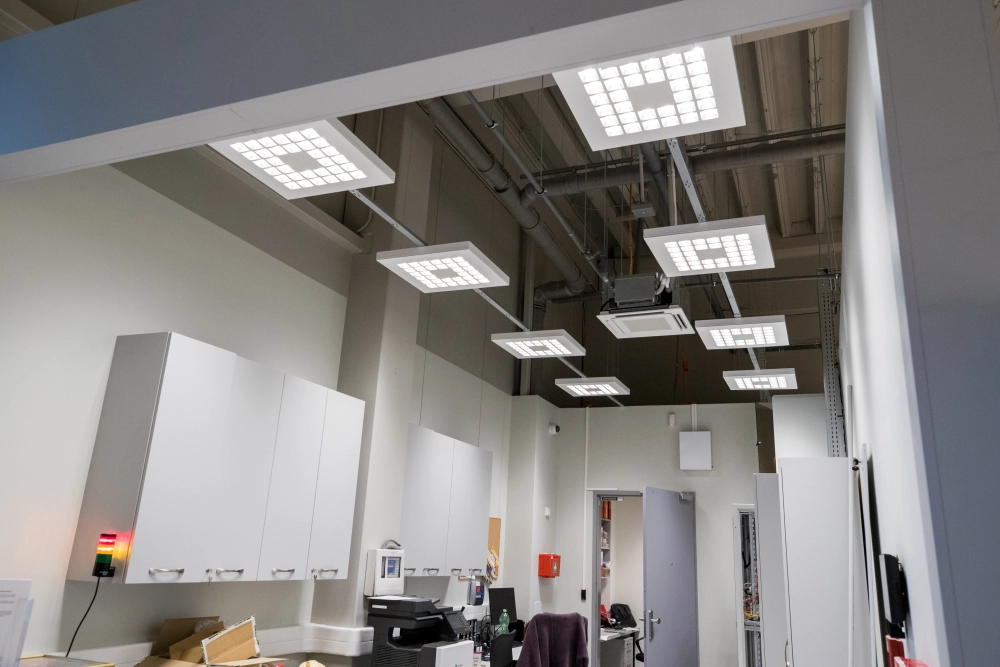

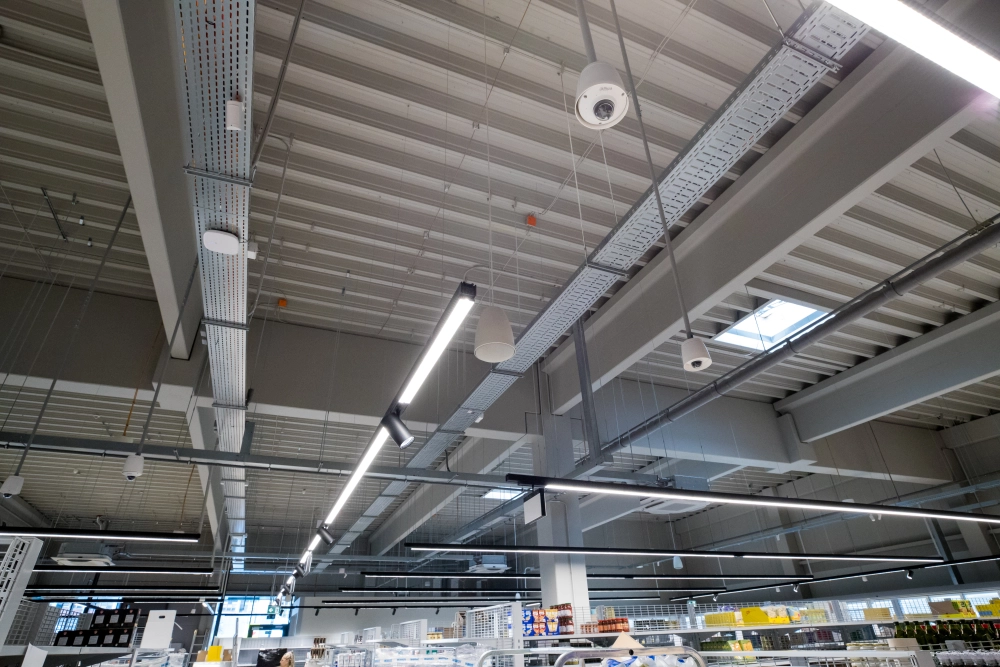

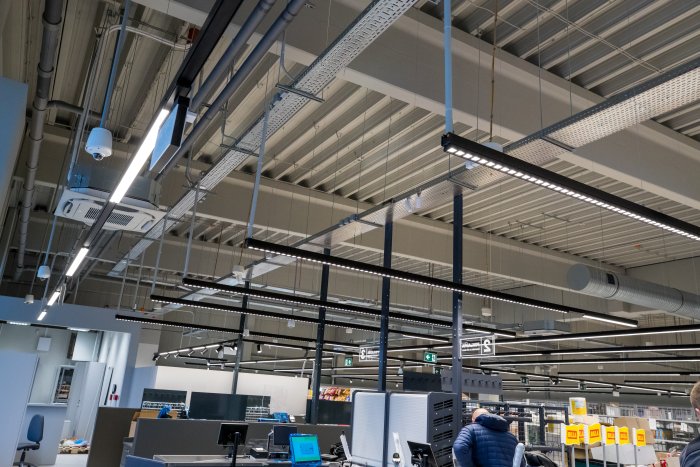

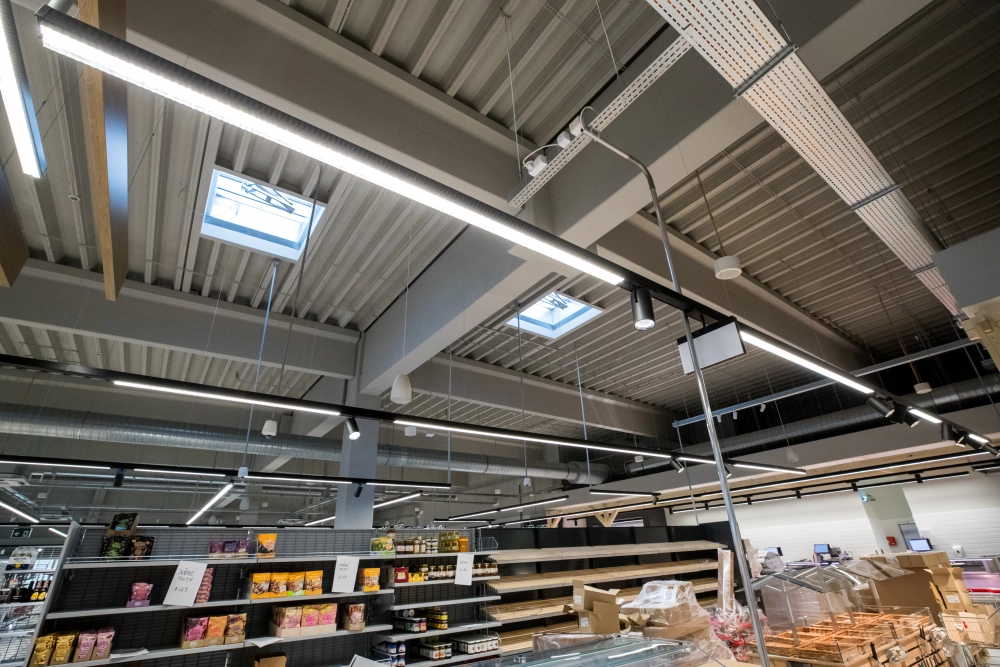

V interiéri a exteriéri bolo osadených spolu 403 LED svietidiel, z toho 394 interiérových a 9 exteriérových. Svietidlá boli dodané spoločnosťou Zumtobel Lighting priamo pre investora a súčasťou našej realizácie bola ich kompletná montáž a zapojenie.
Celý systém osvetlenia je riadený centrálne cez zbernicu DALI, čo umožňuje efektívne ovládanie, jednoduchšiu správu prevádzky a optimalizáciu spotreby energie.
Odovzdávacia dokumentácia
Po dokončení montáží sme zabezpečili kompletnú odovzdávaciu dokumentáciu vrátane elektrotechnických revízií, odborných meraní a podkladov pre odovzdanie objektu do riadneho užívania.
MÍľníky realizácie
Napriek náročnosti demontážnych prác a nutnosti prispôsobovania sa existujúcej stavbe boli všetky kľúčové termíny dodržané:
26. 1. 2026 – Začatie prác MGE GROUP
12. – 16. 3. 2026 – Elektrotechnické revízie a odborné merania
18. 3. 2026 – Oficiálne otvorenie predajne
Projekt bol realizovaný v súlade s požiadavkami investora a v stanovenom harmonograme. Modernizácia BILLA Ružomberok je ďalšou referenciou, ktorá potvrdzuje našu schopnosť zvládnuť aj technicky náročné rekonštrukcie existujúcich prevádzok v krátkom čase a bez kompromisov na kvalite.
BILLA Ružomberok je po technickej stránke pripravená na ďalšie roky prevádzky.
